Isolation, ventilation, chauffage : l’ordre à respecter dans une maison ancienne
Réussir la rénovation énergétique d’une maison ancienne ne revient pas à enchaîner des travaux au hasard. Le bon projet commence par comprendre le bâti, repérer les déperditions, vérifier les contraintes administratives, puis choisir les solutions dans le bon ordre. L’objectif est simple : gagner en confort thermique, réduire les factures, améliorer le DPE et éviter les désordres liés à l’humidité ou à une isolation mal pensée.
Comprendre le bâti ancien avant de choisir les travaux
Une maison ancienne ne réagit pas comme une construction récente. Ses murs, ses planchers et sa toiture ont souvent été conçus avec des matériaux capables d’échanger l’humidité avec l’air ambiant. Avant de poser un isolant ou de remplacer un chauffage, il faut donc observer l’état réel du logement : traces de condensation, remontées capillaires, courants d’air, murs froids, combles non isolés, ventilation insuffisante. Cette lecture de départ évite les erreurs qui coûtent cher et qui dégradent le confort au lieu de l’améliorer.

Performance énergétique et respect de l’équilibre du bâtiment
Le piège classique consiste à rendre la maison très étanche sans prévoir une ventilation adaptée. Dans le bâti ancien, une mauvaise rénovation peut provoquer moisissures, condensation ou dégradation des enduits. Les matériaux perspirants, la gestion de l’hygrométrie et le traitement des ponts thermiques comptent donc autant que l’épaisseur d’isolant. Une maison ancienne demande des choix compatibles avec sa structure, pas seulement avec un objectif de performance sur le papier.
Une maison ancienne fonctionne un peu comme un vêtement bien taillé : si l’on modifie une couture sans regarder la tension du tissu, le tombé se déforme. En rénovation énergétique, c’est pareil. Isoler un mur, changer une fenêtre ou fermer une ancienne entrée d’air modifie les flux d’air et d’humidité. Penser les raccords, les jonctions et les points singuliers évite de créer un inconfort ailleurs dans la maison.
Vérifier les règles avant de lancer le chantier
Avant toute décision technique, il faut savoir ce que vous avez le droit de modifier. Une rénovation énergétique peut toucher la façade, la toiture, les menuiseries ou l’aspect extérieur du bâtiment. Ces postes sont souvent soumis à une déclaration préalable de travaux, notamment si la maison se situe en zone protégée ou dans un périmètre patrimonial. Cette vérification évite d’engager un chantier qui devra ensuite être corrigé ou arrêté.

PLU, ABF et cas des monuments historiques
Le Plan local d’urbanisme peut encadrer les matériaux, les couleurs, les volets, les fenêtres ou l’aspect de la toiture. En secteur protégé, l’Architecte des Bâtiments de France peut être consulté. Pour un monument historique, une autorisation auprès de la CRMH peut être nécessaire, avec l’intervention d’un architecte en patrimoine justifiant généralement de 10 ans d’expérience minimum. Ces règles orientent directement les choix techniques, en particulier quand l’enveloppe du bâtiment doit être traitée sans dénaturer la façade.
Cette étape n’est pas une formalité secondaire : elle peut orienter le choix entre isolation thermique par l’intérieur, isolation thermique par l’extérieur, sarking en toiture ou remplacement discret des menuiseries. Pour compléter vos repères pratiques, vous pouvez aussi consulter des conseils travaux sur renovation et habitat avant de comparer les solutions.

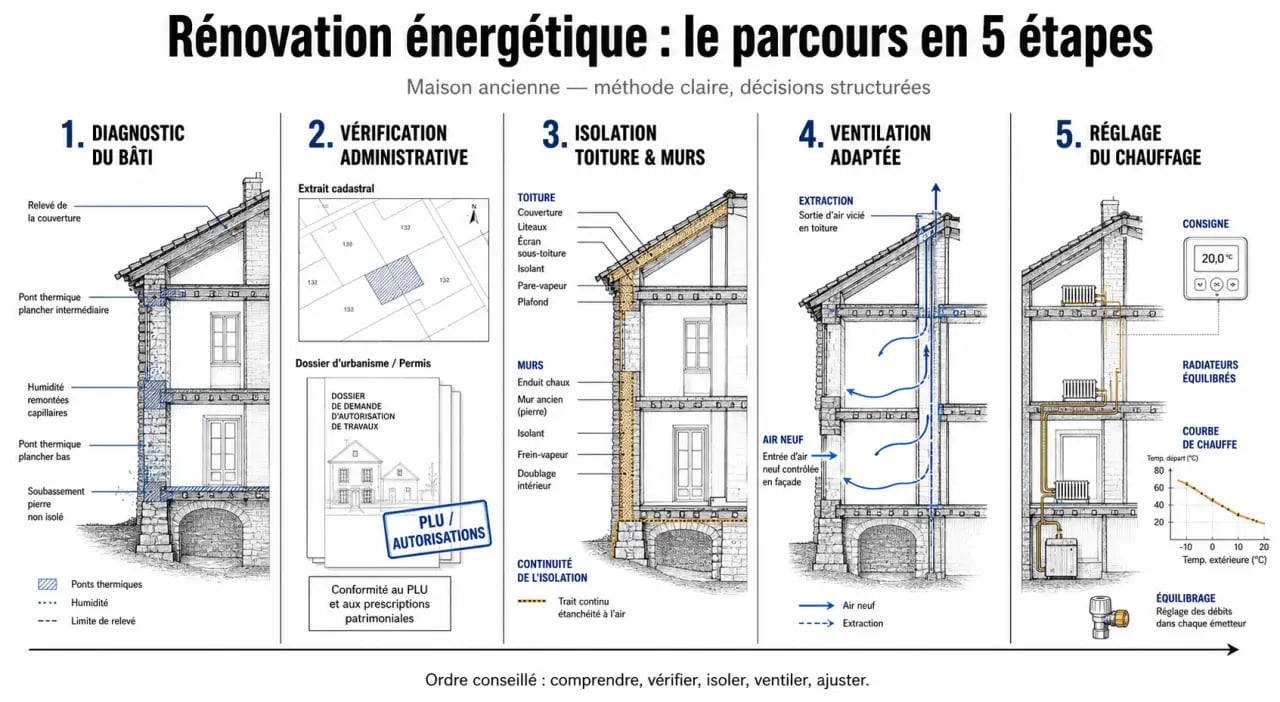

Suivre le bon ordre : enveloppe, ventilation, chauffage
La règle la plus sûre est de traiter d’abord l’enveloppe du bâtiment. Si vous installez une pompe à chaleur ou une chaudière performante avant d’isoler, l’équipement risque d’être mal dimensionné une fois les travaux terminés. À l’inverse, une maison mieux isolée demande moins de puissance de chauffage. Cet ordre limite les dépenses inutiles et permet de choisir un système adapté au besoin réel.
Priorité à la toiture et aux parois froides
La toiture peut représenter 30 % des déperditions thermiques. C’est donc souvent le premier poste à étudier : soufflage dans les combles perdus, isolation des rampants par l’intérieur ou sarking par l’extérieur si la couverture doit être reprise. Les murs viennent ensuite, avec un arbitrage entre ITI et ITE selon le budget, le patrimoine, la surface habitable et l’état des façades. Le plancher bas mérite aussi une attention particulière, surtout si la maison repose sur une cave ou un vide sanitaire accessible.
Ventiler avant de refermer la maison
La ventilation devient indispensable dès que l’on améliore l’étanchéité à l’air. Une VMC adaptée limite l’humidité, renouvelle l’air intérieur et protège les matériaux. C’est particulièrement important après le remplacement de fenêtres anciennes par du double vitrage ou du triple vitrage, car les infiltrations qui assuraient parfois une ventilation involontaire disparaissent. Sans ce relais, la maison peut se refermer trop vite et perdre en qualité d’air.
| Poste | Intérêt principal | Point de vigilance |
|---|---|---|
| Combles et toiture | Réduire une part majeure des pertes de chaleur | Préserver la ventilation de la couverture |
| Murs | Améliorer le confort des pièces | Choisir entre ITI, ITE et matériaux compatibles |
| Menuiseries | Limiter courants d’air et parois froides | Maintenir une entrée d’air maîtrisée |
| Chauffage | Adapter la consommation au nouveau besoin | Dimensionner après isolation |
Choisir les solutions selon la maison, pas seulement selon le prix
Une rénovation globale offre souvent de meilleurs résultats qu’une succession de petits travaux isolés. Elle permet de coordonner l’isolation, la ventilation, les menuiseries et le chauffage, tout en limitant les ponts thermiques. Selon les cas, l’isolation peut générer jusqu’à 30 % d’économies sur les factures énergétiques, et le remplacement des fenêtres jusqu’à 15 %. Le bon arbitrage dépend de la maison, de son état et des contraintes extérieures.

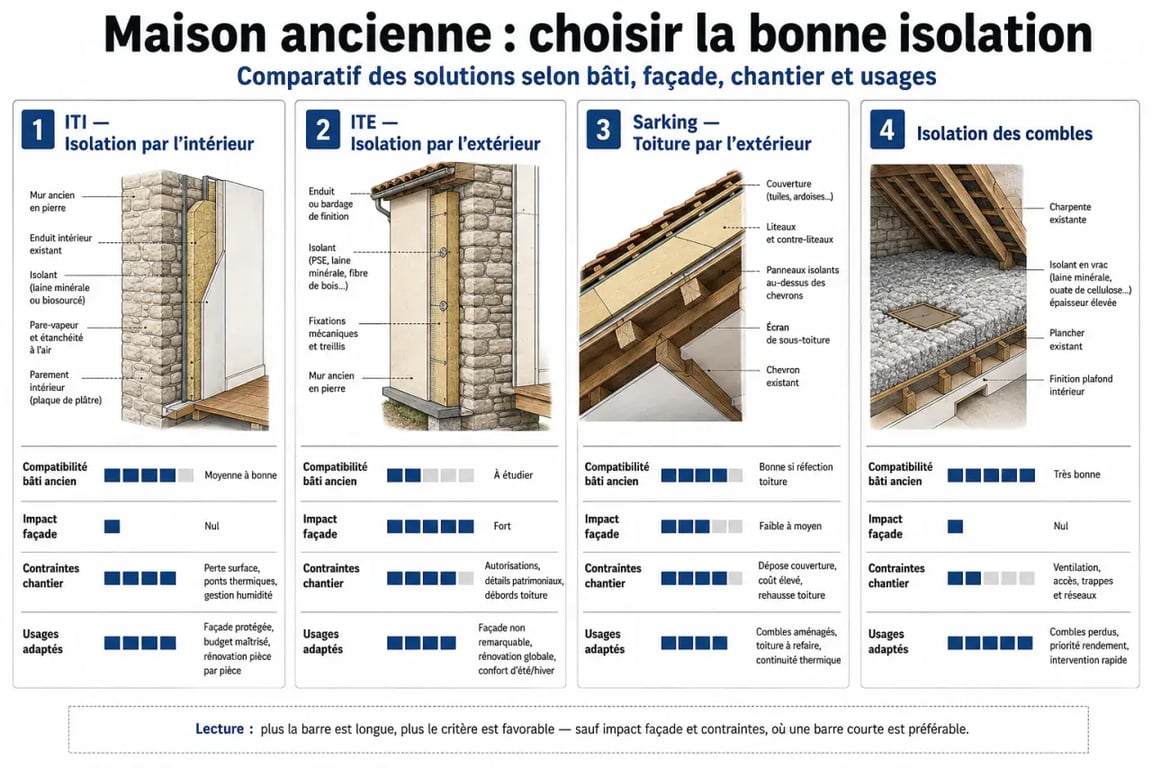

ITI, ITE ou solutions mixtes
L’isolation thermique par l’intérieur est souvent plus simple à mettre en œuvre et préserve l’aspect extérieur, mais elle réduit légèrement la surface habitable et doit traiter soigneusement les jonctions avec planchers et refends. L’isolation thermique par l’extérieur améliore la continuité thermique, mais elle transforme la façade et peut être impossible en zone protégée. Pour les planchers bas, l’isolation par dessous est pertinente si le vide sanitaire ou la cave offre un accès suffisant. Certaines mises en œuvre deviennent difficiles avec moins de 1 m de hauteur, ce qui peut modifier le choix technique.
Menuiseries, chauffage et solaire
Le double vitrage est souvent un bon compromis ; le triple vitrage se justifie surtout dans des configurations très exposées ou fortement isolées. Côté chauffage, pompe à chaleur, chaudière à granulés ou chaudière à gaz à condensation doivent être comparées selon l’isolation obtenue, les émetteurs existants et l’usage de la maison. Les panneaux solaires photovoltaïques peuvent compléter le projet, avec des installations généralement situées entre 7 000 et 22 000 euros. Le bon niveau d’équipement dépend de l’ensemble du projet, pas d’un seul poste pris isolément.
Sécuriser le financement et l’exécution
Un audit énergétique aide à hiérarchiser les travaux, à estimer les gains et à éviter les dépenses mal ciblées. Il est aussi obligatoire avant la vente de certains biens classés F ou G depuis le 1er janvier 2022. Le DPE, classé de A à G, influence la valeur du bien : une amélioration d’une lettre peut représenter 5 % de valeur immobilière en moyenne. Cet outil sert donc à la fois au pilotage du chantier et à la décision patrimoniale.
Aides, devis et professionnels RGE
Les aides financières peuvent inclure MaPrimeRénov’, les CEE ou l’éco-prêt à taux zéro, selon le logement, les revenus et le type de travaux. Les demandes doivent être préparées avant le démarrage du chantier. Pour sécuriser le projet, comparez plusieurs devis, vérifiez les qualifications RGE et sollicitez France Rénov’ ou un Accompagnateur Rénov’ lorsque le projet est complexe. Cette préparation réduit le risque d’erreur et aide à garder un calendrier cohérent.
La réception des travaux mérite autant d’attention que le choix des matériaux : contrôlez les finitions, les entrées d’air, les raccords d’isolation, le fonctionnement de la VMC et la cohérence du chauffage. Une rénovation énergétique réussie se mesure autant au confort quotidien qu’à la baisse des consommations. Quand le bâti ancien est respecté et que l’ordre des travaux a été bien suivi, le résultat est plus durable.
- Isolation, ventilation, chauffage : l’ordre à respecter dans une maison ancienne - 6 septembre 2026
- Pesto basilic maison : la recette en 5 min, huile en filet et repos au frais - 5 septembre 2026
- Quels desserts d’automne choisir ? Pommes, poires et crumbles tièdes - 4 septembre 2026
